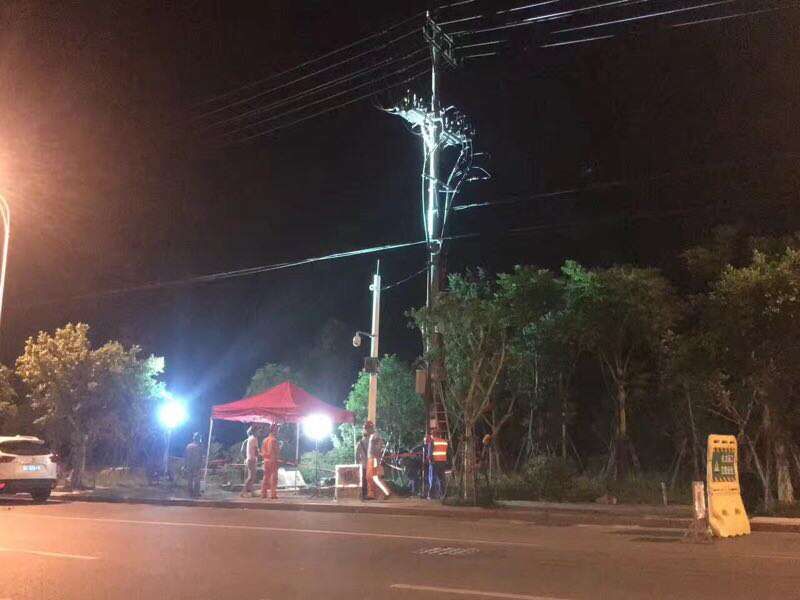

时钟指向7月20日深夜11时,人们正沉浸在睡梦中,此时在温州瓯海10千伏三垟片区林村852线、西垟853线、瑶池9276线、牡丹9277线线路改造施工现场,泰昌建设配网项目部员工做好了各项准备工作,开始忙碌起来。

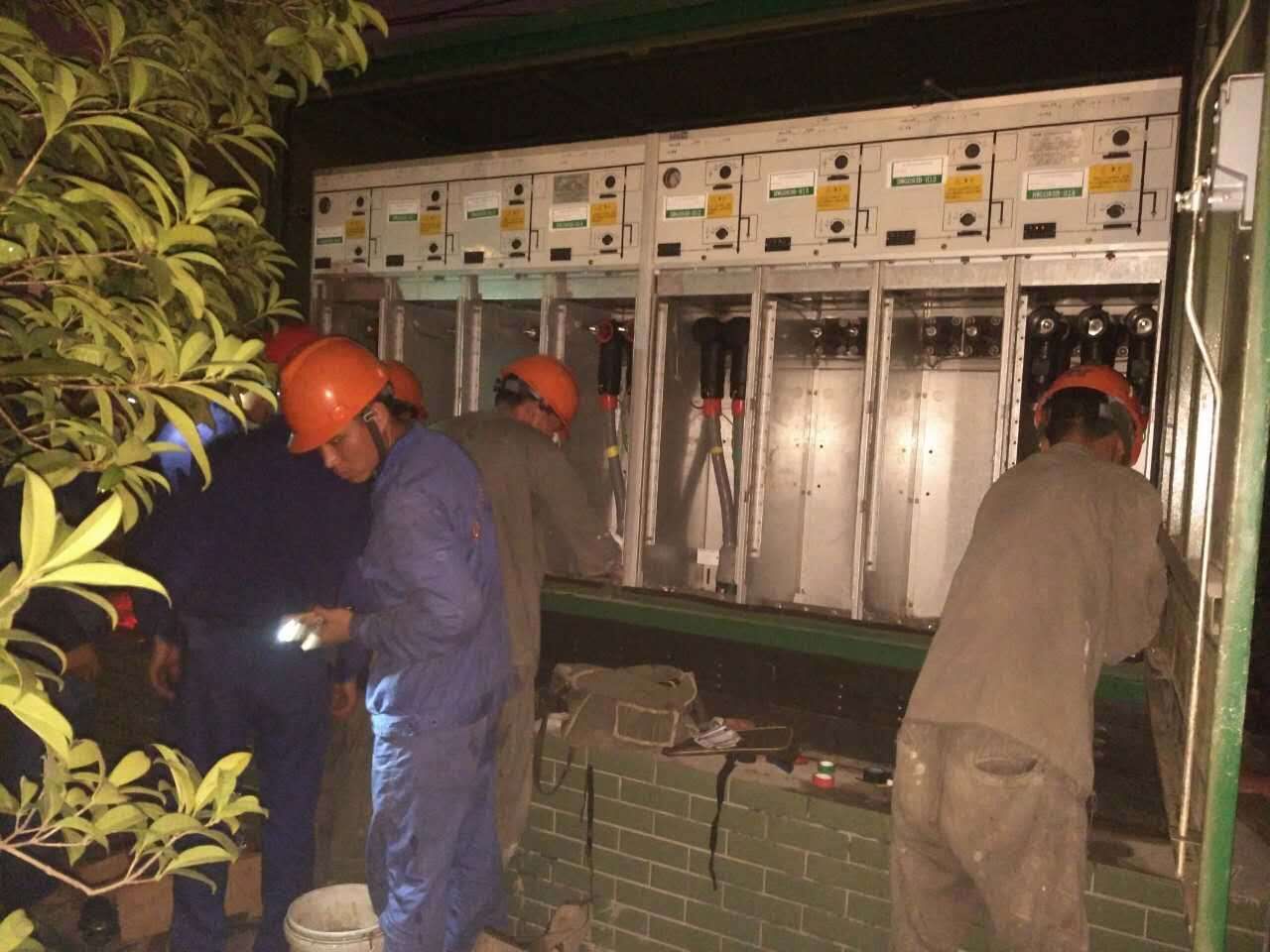

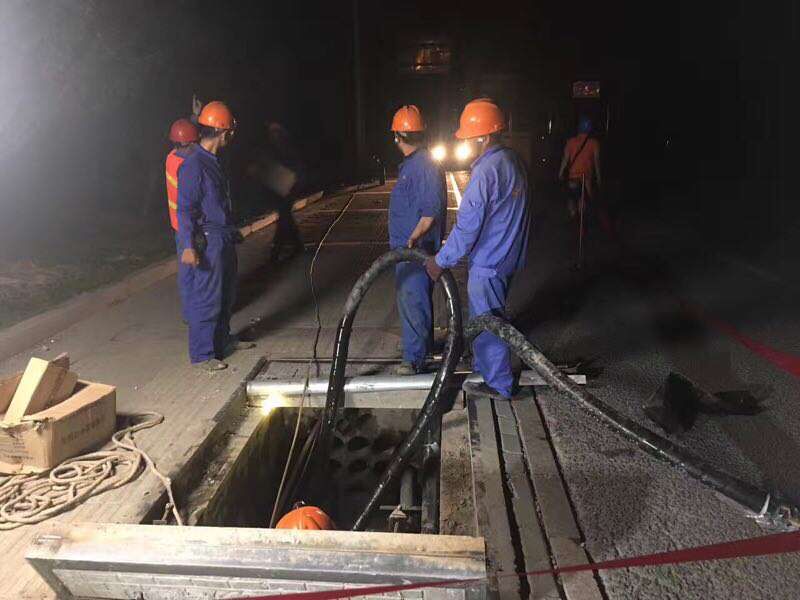

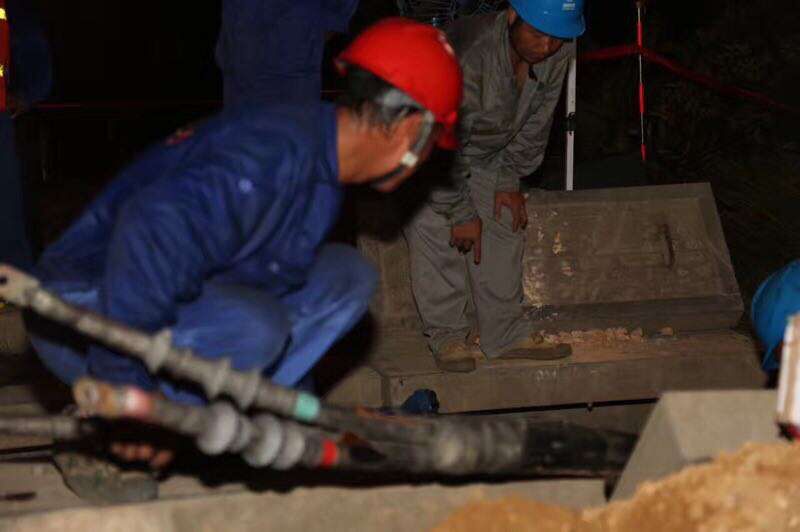

此次作业内容为11条电缆开断、11套电缆中间头制作、12套户内电缆头制作、14条电缆试验;2处电缆上杆一处;主支线相序核对以及3档架空线调整假设、四档架空线拆隙。工作的内容非常专业,工作很细。为了避开用电高峰,减少停电时间,服务居民用电,方便群众,泰昌建设项目部员工选择了“零点作业”。
零点作业使人容易疲倦,但大家还是为保证工程质量,严格工作标准,加快施工进度,细致地完成每一个作业环节,经过12个小时的紧张奋战,终于在第二日12时顺利完工,恢复正常送电。
|
