公司跨高铁电力线路拆旧作业,已完成了一个月,业主单位仍不忘记点赞。
原来,6月份由我公司承建了35kV垂城3741线、垂北3742线拆旧工程。该工程情况较特殊,其中2#-3#跨杭深高铁段,位于公路正上方,3#塔位于工厂厂区内部,施工场地狭小,拆旧作业难度大。
为确保安全施工,公司主网项目部会同苍南供电公司、苍南昌盛公司多次召开专题会议,并与铁路部门协商,最终敲定利用高铁“天窗”时间作业的施工方案。主网项目部按照相关要求,提前做好夜间施工的各项准备工作。

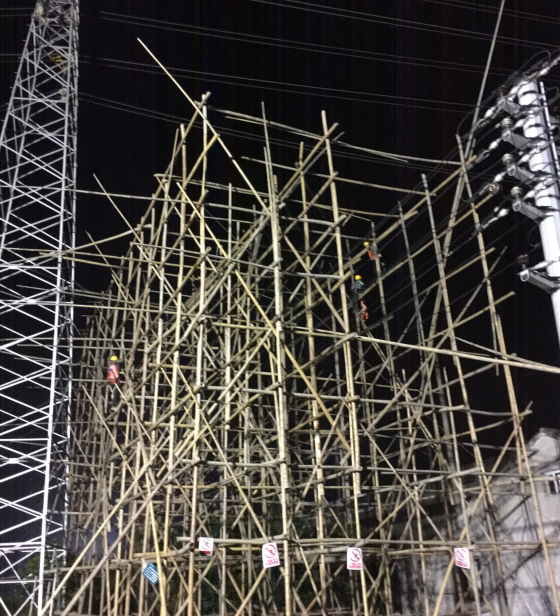

6月27日凌晨00:05分,经铁路部门许可,公司的精兵强将开始拆旧作业。经过全体作业人员共同努力,于02:50分完成全部导地线拆除任务,比原计划缩短了一个工作日。
公司员工的专业、扎实的工作作风、用心服务的精神,充分展现了我公司企业形象。该拆旧作业任务已圆满完成了一个月后,业主单位还不忘致电给予好评。
